图解:钢筋固定绑扎的标准方法汇总

导言
  面对纵横交错、长短不一但确规范有致的钢筋如何进行固定绑扎?和您一起看一看下文,您就知道“会了不难、难了不会”这句老话非常有道理,其实钢筋绑扎并不难。

1
梁柱(墙)钢筋放置顺序

  当梁与柱或墙侧平时,梁该侧主筋置于柱或墙竖向纵筋之内。
2
框架结构中、主次梁钢筋放置顺序

框架结构中,次梁上下主筋置于主梁上下主筋之上,框架连梁的上下主筋置于框架主梁的上下主筋之上。

3
基础钢筋主次梁钢筋放置顺序

  基础钢筋,次梁上部主筋置于主梁上部主筋之下,板筋上层筋置于基础梁上部主筋之下。
4
底板(顶板)钢筋放置顺序

  两向钢筋交叉时,基础底板及楼板短跨方向上部主筋宜放置于长跨方向主筋之上,短跨方向下部主筋置于长跨方向主筋之下。
5

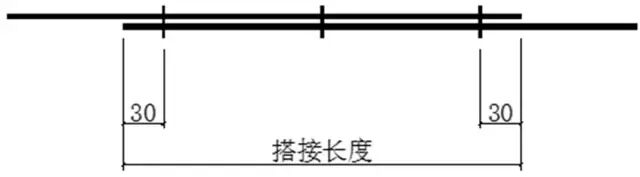

搭接范围内三点绑扎

  每根钢筋在搭接长度内必须采用三点绑扎。用双丝绑扎搭接钢筋两端头30mm处,中间绑扎一道,且过三道竖向筋。
6
搭接范围内通过三根筋
  墙体竖向钢筋搭接范围必须保证有三道水平筋通过,墙体水平钢筋搭接范围内必须保证有三道竖向筋通过。
7
剪力墙水平筋交错搭接

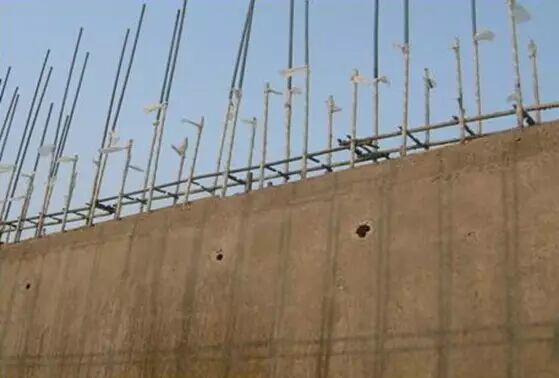

  墙体水平钢筋搭接接头错开间距应≥500mm,同一构件中相邻纵向受力钢筋的绑扎搭接接头应相互错开50%。
8
剪力墙竖向筋接头错开
  剪力墙同排内相邻两根竖向筋接头应相互错开,不同排相邻两根竖向筋接头也应相互错开。搭接接头错开500mm,机械连接接头错开35d。注意搭接接头的长度除应满足1.2laE外,还应满足搭接范围内通过三根水平筋。
9
箍筋安装

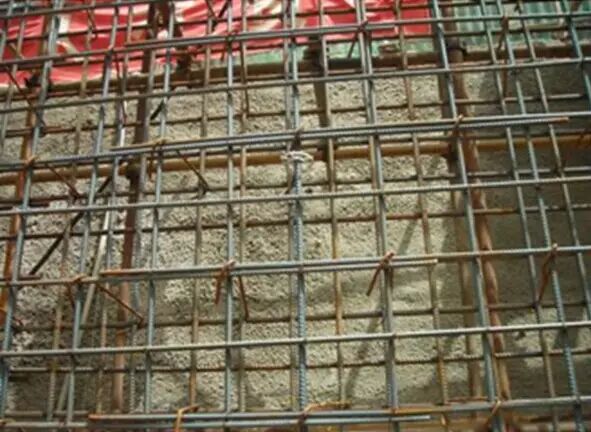

  主筋必须在箍筋弯折处接触紧密。搭接部位应制作双主筋箍筋,箍筋弯钩应将两根主筋全部钩住。
10
定位箍筋框

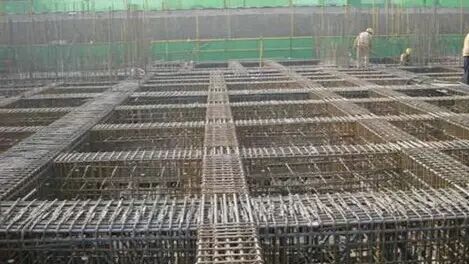

  框架柱模板上口设置定位箍筋框,用于控制钢筋位移,定位箍分内控式和外控式两种,置于柱顶的定位箍可周转使用。

以上内容转自:建筑技术杂志社

上一篇:发展住房租赁是房地产一大重点 长租公寓火爆   下一篇:2016年十余个“地王”项目排队入市 去货竞争“压力山大”
[返回]

微信公众号

Copyright 2014 泰州龙信房地产咨询管理有限公司 lxfczx.com All Rights Reserved 设计制作:领风网络
联系电话:0523-82298765 83303958  手机:15952640591 13092228991 备案许可证号:苏ICP备14035597号-1
地址:江苏省兴化市金富商业街7幢7-112号  邮编:225700  邮箱:xhlxfdczx@163.com

苏公网安备 32128102010020号
